Aktivnosti pri izgradnji sekundarne sanitarne kanalizacije Zreče

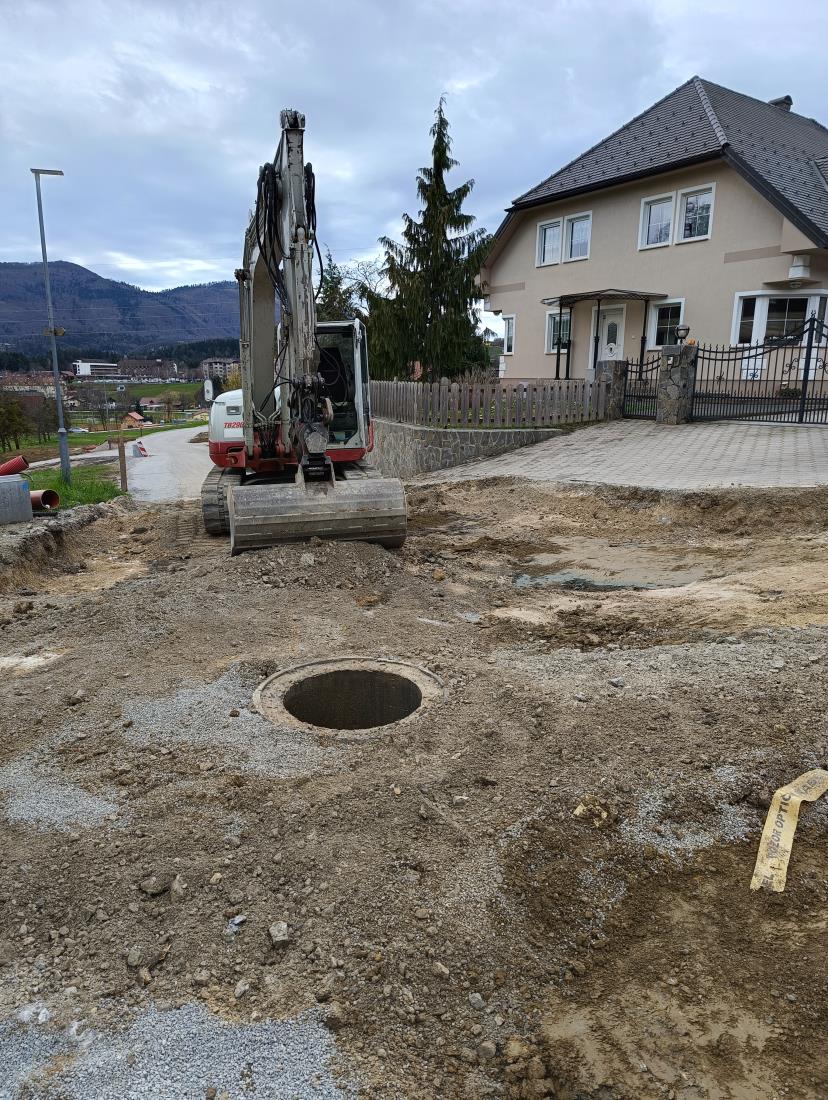

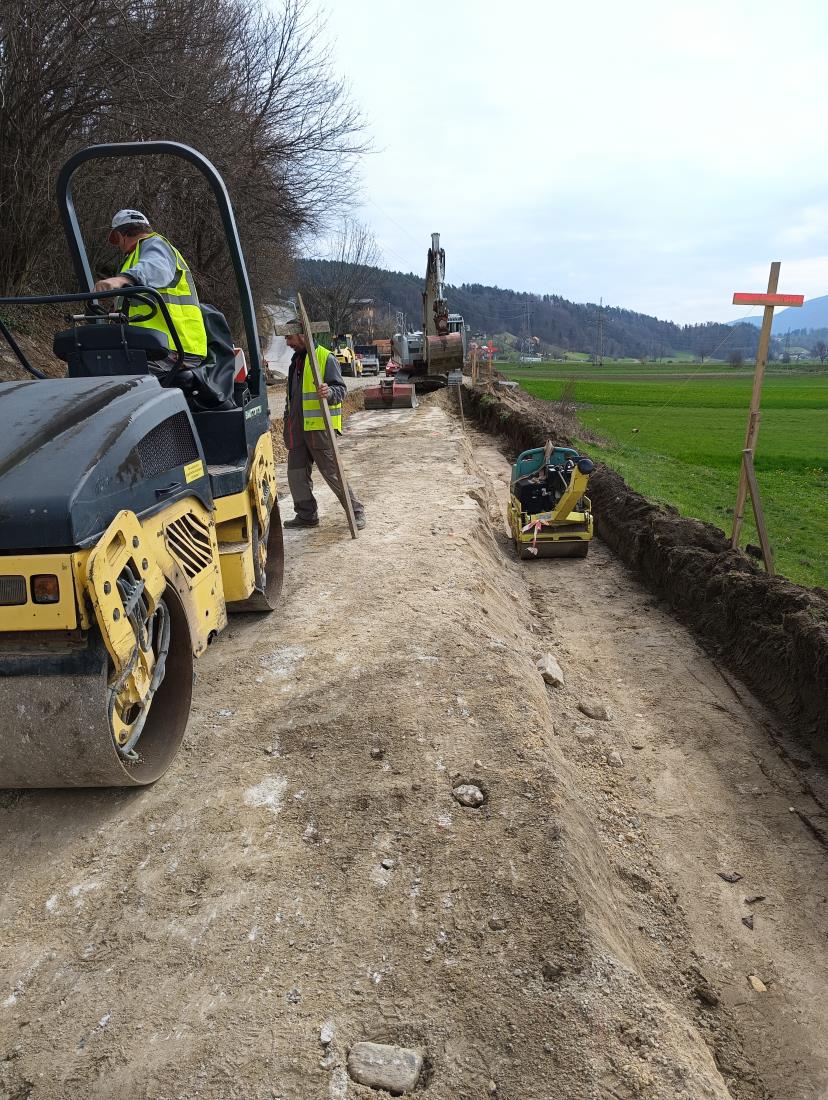

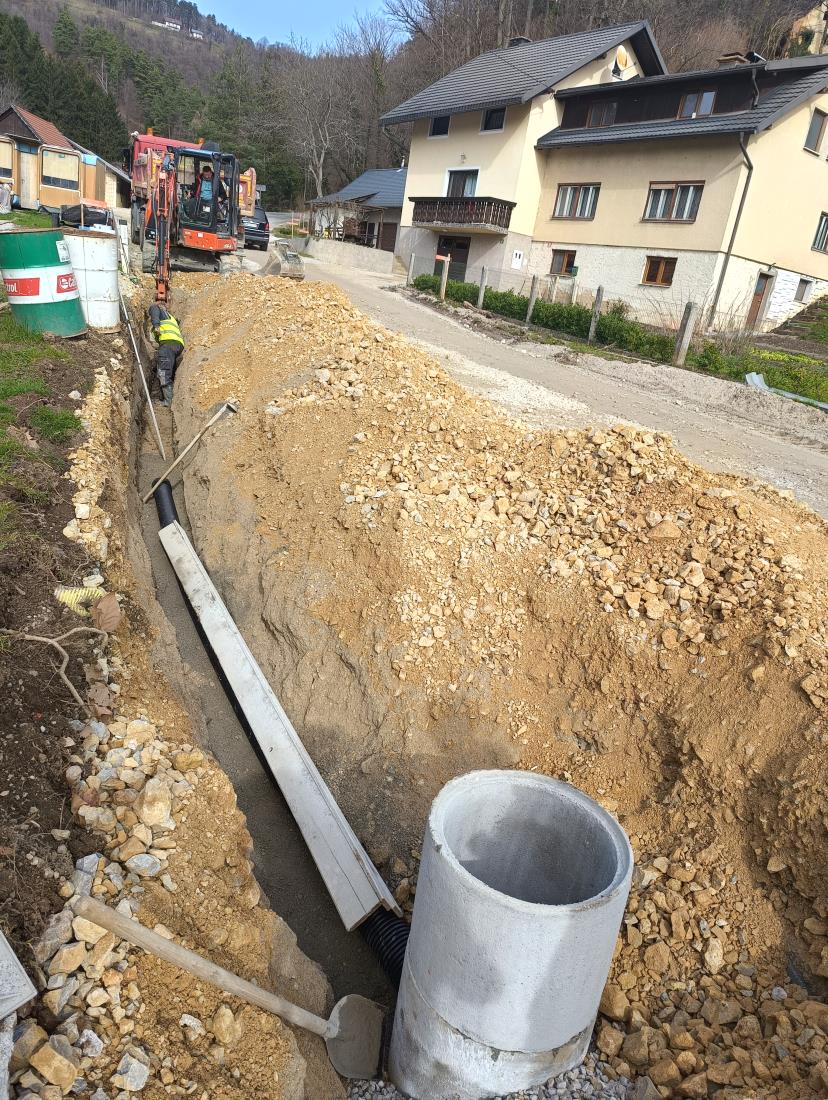

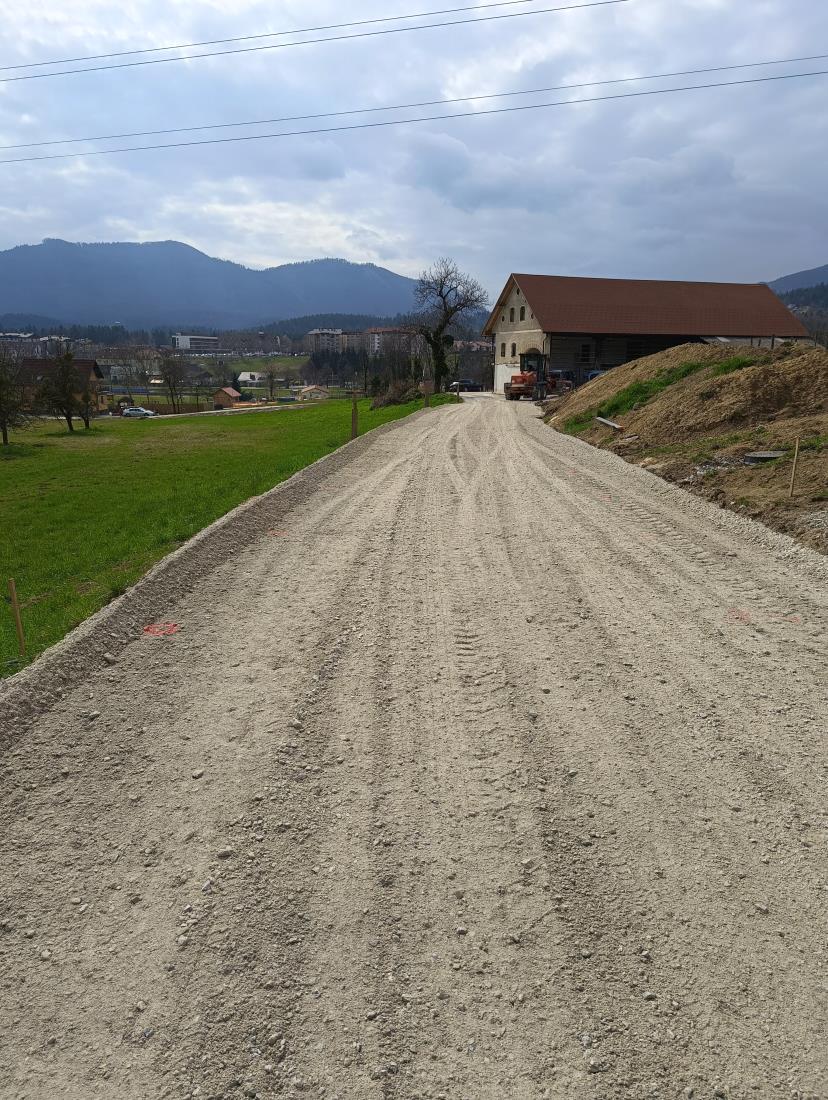

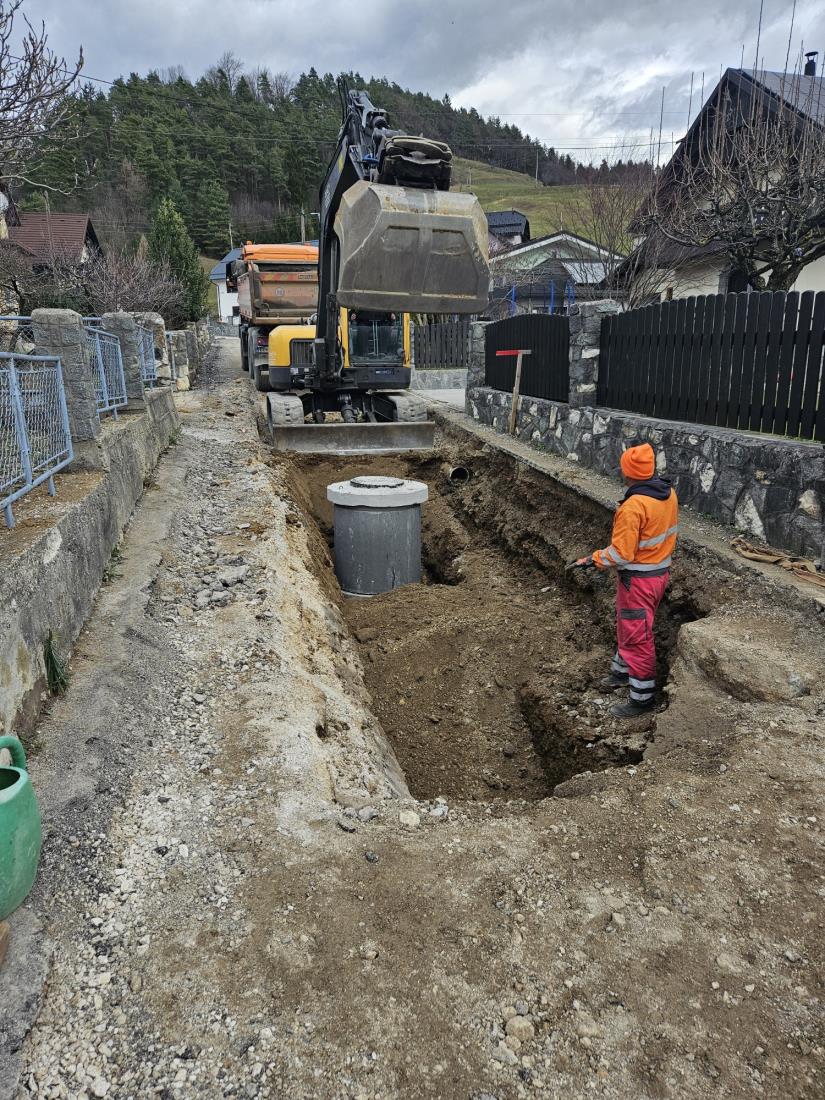

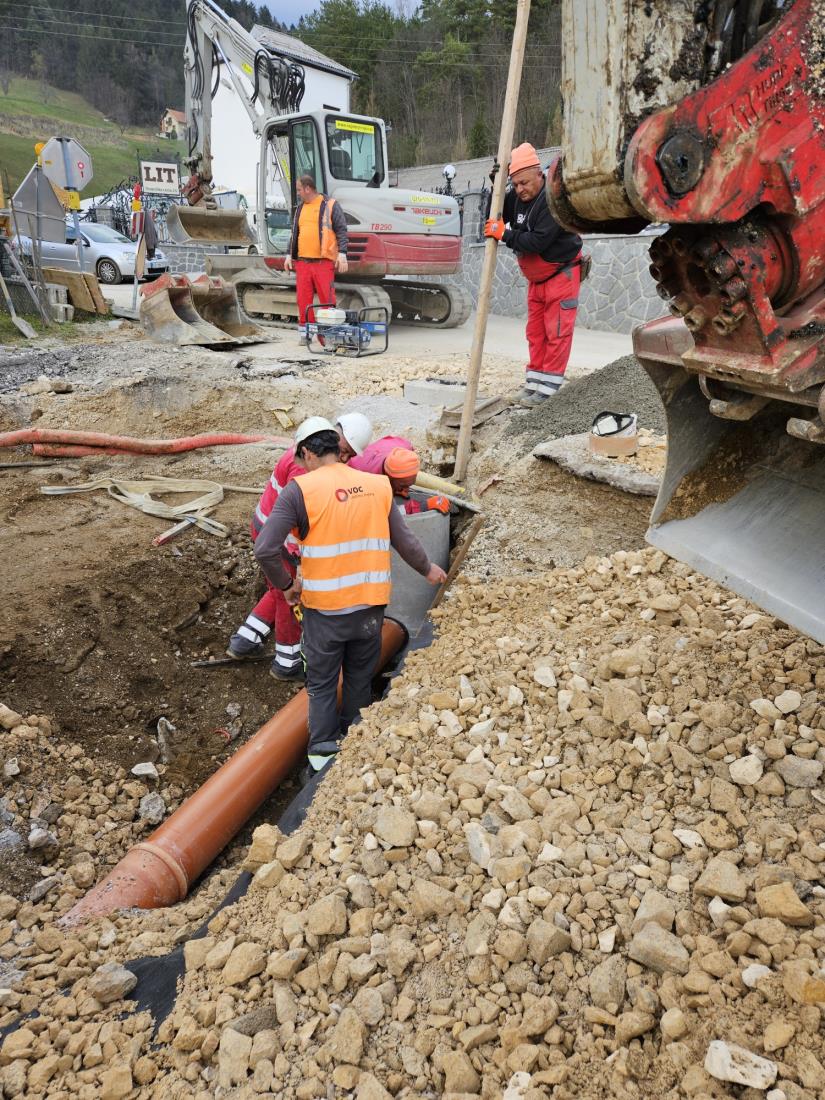

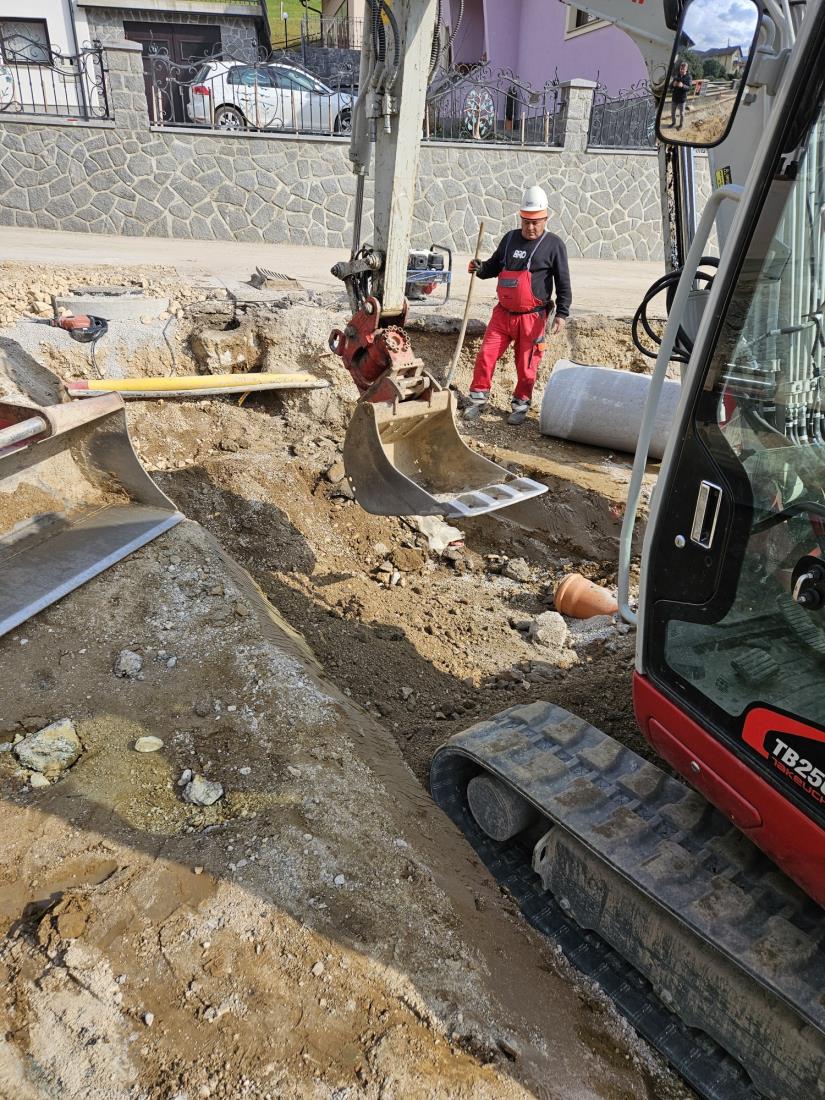

Na sklopu 2 (Ulica Borisa Vinterja in del Tovarniške ceste) je že zgrajena fekalna in meteorna kanalizacija. Sledi še vgradnja vodovoda, optike, elektro kanalizacije in sanacija celotne ceste, kar nameravamo zaključiti do konca meseca aprila 2024. Na sklopu 5 na delu odseka Ceste pod hribom in Ilirske poti je že vgrajena vsa planirana infrastruktura (meteorna kanalizacija, vodovod, optična in elektro kanalizacija). Izvedena je že tudi sanacija vseh cest na teh odsekih, pričakujemo le še asfalterska dela in ureditev okolice, kar nameravamo zaključiti v aprilu 2024. V izvajanju pa je še del Zlakovške ceste, ki jo nameravamo zaključiti do konca meseca aprila 2024. Na sklopu 6 (del Rudniške ceste) pa se izvajajo dela na Rudniški cesti, ker se izvaja sanacija ceste. Meteorna kanalizacija, vodovod ter optična in elektro kanalizacija pa je že vgrajena. Sledi še le asfaltiranje ceste kar pa je predvideno konec meseca aprila oz. v začetku maja 2024.
